基坑變形監測點位如何做好保護和恢復工作
前面我們講過了建筑物沉降觀測點被破壞了怎么辦,當在進行基坑變形監測的時候,也會經常出現被破壞的情況,針對這種情況,我們應該提前進行保護措施,防止有些不必要的破壞發生。同時及時的和甲方和施工方進行溝通,事先通知他們在施工過程中,也應該積極的保護監測點,說明變形監測的重要性。
保護方法如下:
1、沉降觀測點位保護措施
(1)在測點上用水鉆,鉆直徑160mm,深度約18~25cm,保護孔。

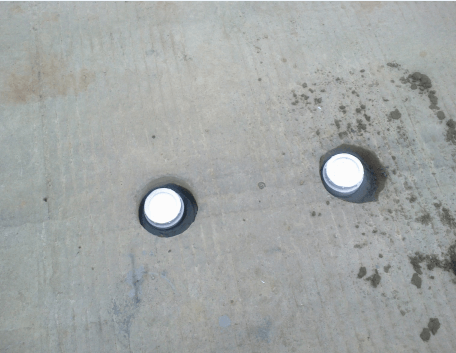

(2)將沉降標桿安裝于地面下15CM。并用150CM水管堵頭蓋好。
(3)并用紅漆噴射醒目編號。(在圍檔傍)
(4)定期進行檢查,并清理堵蓋下面、上面的泥土、石頭。
2、深層測斜點位保護措施(安裝教程請看測斜管的埋設方法)
(1)土體測斜,將測斜管埋設低于地面大約15CM,并在低于管蓋下1CM用水泥密實。
(2)用150CM水管堵頭在測斜管正上方蓋好。并用紅漆在圍檔上標示清楚。
(3)定期進行對未監測點位進行檢查,并對點位進行清理。
(4)樁體測斜,安裝時在圍護樁正負零處,上下約10~15CM處用PVC管或用布條進行綁扎。避免在破樁時,將測斜管破壞及泥土倒灌。
(5)冠梁澆筑完后及時用水進行清洗測斜管管壁。并用蓋子將管口蓋好。
3、支撐軸力監測點位保護措施(安裝教程參照:鋼筋應力計如何安裝)
(1)紅漆噴射醒目編號。(砼支撐上面)

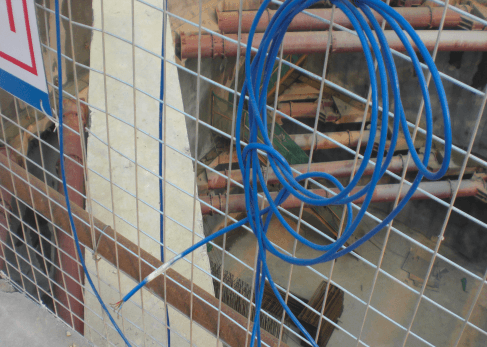

(2)將傳輸線引至未取土作業面,并將傳輸線捆綁至護欄標上。
(3)在傳輸線上用標貼紙,標示傳感器編號。
(4)對作業班組人員進行技術交底,增強其對測點保護重要性的認識。
4、水平位移監測點位保護措施(安裝教程參照樁頂水平位移監測點埋設)
(1)用紅漆噴射醒目編號(在冠梁護欄旁)。
(2)對作業隊伍進行技術交底,增強其對監測點保護重要性的認識,
(3)取土作業時,在測點上面用大小在0.1㎡鐵片蓋至上面。
(4)挖機出土時散落在水平位移測點上的泥土,作業隊伍用人工進行清理。
5、水位監測點保護措施

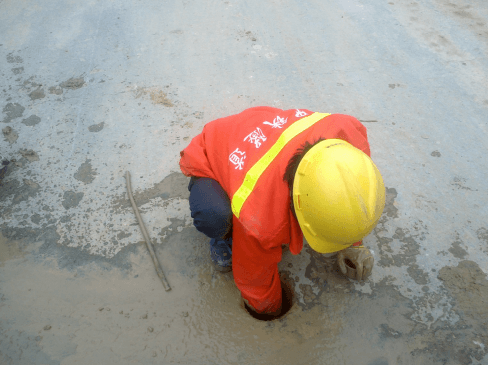

(1)將水位管埋設低于地面大約15CM,并在低于管蓋下1CM用水泥密實。
(2)用150CM水管堵頭在測斜管正上方蓋好。并用紅漆在圍檔上標示清楚。
(3)定期進行對未監測點位進行檢查,并對點位進行清理。
在發生破壞時,我們應該及時的進行修復和觀測,防止數據發生斷層,缺少數據資料。以下是恢復措施:
1、沉降觀測點位恢復措施
(1)在原點位處用進行清理,清理出沉降標釘,并重新取標高。如不能恢復在原點位或旁邊重新鉆孔,并將沉降桿用直套筒法進行安裝。
(2)將沉降標桿安裝于地面下15CM。并用150CM水管堵頭蓋好。
(3)并用紅漆噴射醒目編號。(在圍檔傍)
2、深層測斜點位恢復措施
(1)土體測斜,因施工破壞,在其破壞處向下開挖進行恢復,如不能恢復在原位或旁邊進行重新鉆孔安裝。
安裝時將測斜管埋設低于地面大約15CM,并在低于管蓋下1CM用水泥密實。
(2)用150CM水管堵頭在測斜管正上方蓋好。并用紅漆在圍檔上標示清楚。
(3)定期進行對未監測點位進行檢查,并對點位進行清理。
(4)樁體測斜,破壞,在破壞處進行向下破開混凝土進行接管,如果不便破取同一斷面土體測斜數據為監測數據或在其相鄰基坑邊上進行鉆土體測斜孔進行代替。
(5)安裝時將測斜管埋設低于地面大約15CM,并在低于管蓋下1CM用水泥密實。
(6)用150CM水管堵頭在測斜管正上方蓋好,并用紅漆在圍檔上標示清楚。
(7)因恢復條件不允許,且基坑安全條件下,可以適當的調整監測點位布設距離。
3、支撐軸力監測點位恢復措施
(1)因施工至傳輸線斷裂,在原斷裂處進行邊連接。如斷裂處在砼處,將砼撐鑿開線頭,并將傳輸線連接好。
(2)將傳輸線引至未取土作業面,并將傳輸線捆綁至護欄上。
(3)在傳輸線上用標貼紙,標示傳感器編號。
(4)鋼支撐如果傳輸線斷裂,與砼支撐連接方法一致。如是因原器件問題,只能在原點位旁加以安裝。
4、水平位移監測點位恢復措施
(1)在原點位旁用電鉆,進行鉆直徑14CM,深度約8~10CM。
(2)用水泥漿灌注孔內,灌滿后將水平位移釘插入孔內,
(3)水泥漿收縮后,及時對水平位移釘進行清理。
(4)并用紅漆噴射醒目編號。
5、水位監測點恢復措施
(1)首先對點位進行清泥接管,在其破壞處向下開挖進行恢復,并重新加以保護,或以東、西兩端底板降水井,水位做為監測數據,進行分析。如不能在原點位恢復在原位或旁邊進行重新鉆孔安裝。
(2)安裝時將水位管埋設低于地面大約15CM,并低于管蓋下1CM用水泥密實。
(3)用150CM水管堵頭在測斜管正上方蓋好。并用紅漆在圍檔上標示清楚。
對于變形監測點的保護,我們應該做好這兩方面的準備,及時的和甲方監理施工方進行溝通,做好事先的保護工作。也應該做好被破壞后及時修復的準備,只有兩方面共同協力,我們才能夠把觀測數據及時準確的提供給甲方。
版權保護: 本文由 沉降之家 原創,轉載請保留鏈接: http://www.nxkjtj.org.cn/bianxing/178.html
- 上一篇:基坑監測的具體工作流程及要求
- 下一篇:地基土分層沉降觀測如何進行
相關文章
- 2018-12-08·基坑變形監測的巡視檢查有哪些內容
- 2018-12-03·基坑變形監測什么時候開始監測最合適?
- 2018-10-30·深基坑變形監測技術方法
- 2018-08-21·基坑變形監測資料如何進行填寫
- 2018-08-12·不同規范關于基坑變形監測報警值的規定
