最全的測斜管安裝綁扎教程

PVC高精度測斜管是用于跟測斜儀探頭結合,實施監測基坑圍護結構不同深度處的水平位移。測斜管一般長度為2m /根或4m/根兩種規格,使用時需要一根一根地連接到設計的長度,具體的連接長度可以參考測斜管埋設深度這篇文章。測斜管與測斜管接頭采用凹凸槽連接,并用自攻螺絲固定。測斜管內有供測斜儀探頭定向的90°間隔的導槽,測斜管結構及構造見圖。
在基坑監測中測斜管有兩種安裝埋設方法,一是埋設在基坑基坑周圍地層內,二是埋設在圍護樁(墻)體的混凝土內。
首先講第一種埋設在基坑基坑周圍地層內的如何進行連接綁扎埋設。
鉆孔:采用工程鉆探機,一般采用¢108cm鉆頭鉆孔,為了使管子順利地安裝到位一般都需比安裝深度深一些,它的原則是每1O米多鉆深0.5米,即1O米十0.5米=10.5米,20米+1米=21米,以此類推。
清孔:鋪頭鉆到預定位置后.不要立即提鉆,需把泵接到清水里向下灌清水,直至泥漿水變成清混水為止,再提鉆后立即安裝,如圖所示。
安裝:安裝的全過程可分為三步

管子的連接:管子一般長度為2米/根,4米/根兩種(若用戶需要其它長度請在定貨時說明),如圖二,需要一根一根地連接到設計的長度。連接的方法是采用插入連接法,首先拿起一根測斜管,在沒有外接頭的一端套上底蓋,用三只M4×1O自攻螺釘擰緊,(這是每孔最下面的一節管子)就可向孔內下管子了,下一節,再向外接頭內插一節管,這時必須注意的是定要插到管子端平面相接為止,再用三只M4×1 0自攻螺釘把它固定好,才算該接頭連接完畢,按此方法一直連接到設計的的長度。
調正方向:管子安裝到位后.需要調正萬向后才能回填,調正方向的要求是,管子內壁上有兩對凹槽,如圖A—A剖面圖所示,首先需把孔口以上那節測斜管上的外接頭拿掉(松開三只螺釘就可以拿掉了)才能看清管內凹槽,需要把管內的一對凹槽垂直于測量面就可以了,轉動管子就可以實行,一人轉不動時,可用多人,轉動前可先把管子向上提起后再轉動對準,對準后再把管子壓到位.方向就調正好了蓋上蓋子,擰好螺釘就可以回填。
向孔內回填,還需特別注意兩點:在下管子時為減少其浮力,可向管內充清水一邊下管子,一邊充清水,直至能順利地放到位。清水也不能放得太多,否則管子會迅速下沉,使人抓不住而掉在孔中,無法繼續工作。但管子全部(一孔)下到位置后,一定要把清水充滿.這樣做可減少泥漿進入管內形成沉淀。
測斜管外面有一對凹槽,此槽是偏心的,為保證測斜管的精度,盡量減少扭角的產生,使聯接方法按管子的制作方向聯接)與外接頭內的凸槽相配合后把管子插入的,若插不下,把管子轉動一個方向就可順利地插入,因為該聯接方法只有一個方向能插入,其余方向均插不進去。
埋設在圍護樁(墻)體的混凝土內的如何進行連接綁扎埋設。
⑴ 測斜管的連接
拿起一根測斜管,在沒有外接頭的一端套上底蓋,用3只M4×10自攻螺釘擰緊(這是每孔最下面的一節管子),下一節,再向外接頭內插一節管,這時必須注意的是一定要插到管子端平面相接為止,再用3只M4×10自攻螺釘把它固定好,才算該接頭連接完畢,按此方法一直連接到設計的長度。
⑵ 測斜管的綁扎

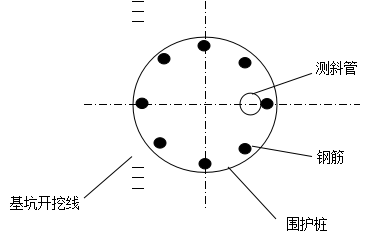

為了保護測斜管及監測方便,測斜管安裝平面位置如圖所示。在縱向,測斜管沿鋼筋籠中的1條主筋垂直向下布置,管的底端短于鋼筋端面0.5m,防止孔底渣土對測斜管產生擠壓。
對于一次起吊通長的鋼筋籠,把連接到設計長度的測斜管順放在鋼筋內側,每隔2m設置一個抱箍(可用扎絲綁扎),一次就可以安裝到位,注意保持測斜管順直,以保證測斜管的垂直度。如果鋼筋籠分兩節或幾節起吊,測斜管也要與鋼筋籠對應分節安裝,然后進行對接。
為防止鋼筋籠對接電焊高溫損壞測斜管,用濕麻袋包裹測斜管。一般在此位置也是測斜管對接位置,需將此處上下范圍的固定抱箍在鋼筋籠對接完成后補裝,對接時安裝好接頭管并做好防水。
⑶ 調正方向

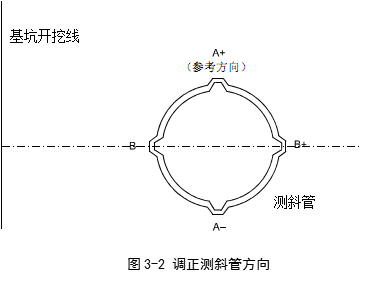

測斜管安裝到位后,需要調正方向,調正方向的要求是,管子內壁上有兩對凹槽,首先需把孔口以上那節測斜管上的外接頭拿掉(松開3只螺釘就可以拿掉了)才能看清管內凹槽,需要把管內的一對凹槽垂直于測量面就可以了(見圖3-2),轉動管子就可以實行。由于測斜管是綁扎在鋼筋籠上的,調正安裝方向時要考慮鋼筋籠的安裝方向,同時鋼筋籠安放時要按預設的位置安裝,才能保證測斜管的一對凹槽垂直于測量面。
⑷ 灌注混凝土時的保護措施
在下放鋼筋籠過程中,向側斜管內注入一定量的清水,測斜管隨鋼筋籠全部下到位置后,一定要把清水充滿測斜管,這樣(1)可以防止測斜管上浮;(2)可以減少管內外的壓力差,防止泥漿或水泥漿通過漏點向管內滲漏,減少泥漿或水泥漿進入管內形成沉淀;(3)混凝土澆注完成后起吸熱作用,防止變形。
⑸ 位置標示
在設置測斜管的位置處施工影響不到的地方設置標記,以便在破除樁頭時知道那個樁內有測斜管,并采取針對性保護措施。
⑹ 破樁頭及澆筑冠梁時的保護
破除樁頭后,用接頭管接長測斜孔,使孔口頂面高出冠梁頂20cm左右,并加設頂蓋,在冠梁鋼筋綁扎及混凝土澆筑過程中做好保護。
具體埋設的要求可以參照測斜管埋設要求。
