基坑變形監測方案怎么寫
1 工程概況
本工程為基坑深度 17m,基坑周長約700m,基坑面積約 29000m2,屬于深基坑工程。
2 監測點的建立
2.1 監測點布設基本要求
1.監測按經批準的設計圖紙及規范要求進行測點布設。
2.測點布設的先后順序應綜合考慮周邊環境與圍護結構體系完整情況進行,一般首先選取影響范圍內的建(構)筑物進行監測點布設(一般為基坑邊緣外 3 倍開挖深度的范圍內),其次布設地下管線監測點,再布設市政道路監測點,結合建(構)筑物、地下管線和道路監測點的情況布設地表監測點,然后結合周邊環境情況及圍護結構情況,布設圍護結構樁(墻)頂水平位移、樁(墻)體變形測點和錨桿拉力測點。
3.周邊環境、圍護結構體系測點應盡量布置在同一斷面內。
4.測點布置于能夠反映施工影響的典型部位,能夠切實反映出工程安全狀態。
2.2 監測點布設原則
1.圍護結構體系監測布點原則

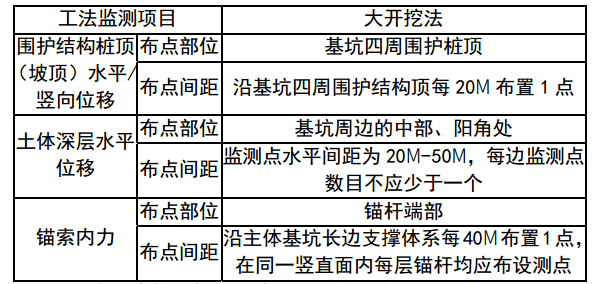

圍護結構體系監測布點原則如表 2-1 所示。
2.周邊環境監測布點原則

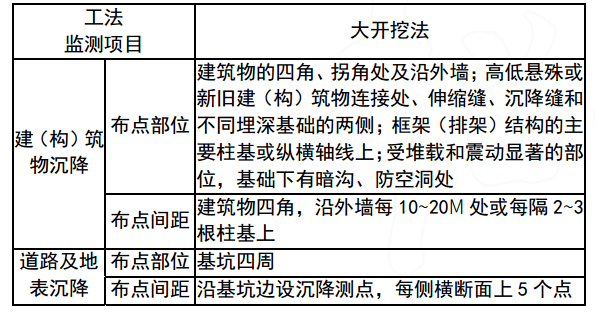

周邊環境監測布點原則如表 2-2 所示。
3 主要監測方法
目前根據變形監測的內容,根據各項內容進行各種方法進行分析監測。
3.1 水平位移、豎向位移測點布設的原則
1.基準點是檢驗工作基點穩定性的基準,選設在遠離基坑施工影響區的穩固位置;
2.工作基點是直接測量變形觀測點的依據,選設在相對穩定的地段,一般至少距基坑開挖深度或隧道埋深 2.5 倍范圍之外;
3.控制點的分布應滿足準確、方便測定全部觀測點的需要,測區基準點及工作基點的個數均不應少于 3 個,以保證必要的檢核條件;
4.地表基點或工作基點一般埋設在場區密實的低壓縮性土層上,或沉降已穩定的建筑物墻體上;
5.基點及工作基點要避開交通干道、地下管線、及標志易遭破壞的地點;
3.1.1 水平位移觀測方法:
1.圍護結構樁(墻)項水平位移控制點觀測采用導線測量方法或是小角法。
小角法:將全站儀安置于工作基點 A,在后視點 B 和觀測點 P分別安置觀測覘牌,用測回法測出∠BAP。設第一次觀測角值為β1,后一次為β2,根據兩次角度的變化量△β=β2-β1,即可算出 P 點水平位移偏移量,既φ=Δβ·D/ρ
2.在選定的監測控制點上安置全站儀,精確整平對中,后視其它水平位移監測控制點,測定監測點與監測基準點之間的角度、距離,計算各監測點坐標,將位移矢量投影至垂直于基坑的方向,根據各期與初始值比較,計算出監測點向基坑內側的變形量。
3.2 豎向位移觀測方法:

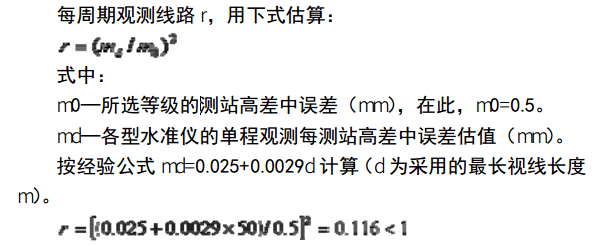

水準網觀測采用幾何水準測量方法,使用電子水準儀進行觀測,采用電子水準儀自帶記錄程序,記錄外業觀測數據文件。
觀測采用閉合水準路線時可以只觀測單程,采用附合水準路線形時必須進行往返觀測,取兩次觀測高差中數進行平差。觀測順序:往測:后、前、前、后,返測:前、后、后、前。
3.3 建(構)筑物沉降和傾斜監測觀測觀測點布設的原則:
1.建(構)筑物的四角、拐角處及沿外墻每 10~20m 處或每隔2~3 根柱基上;
2.高低懸殊或新舊建(構)筑物連接處、伸縮縫、沉降縫和不同埋深基礎的兩側
3.3.1 建(構)筑物沉降和傾斜監測觀測方法:
待埋設的沉降觀測點穩定后,利用基準點作為起始高程,使用電子水準儀、幾何水準測量方法,按二級沉降觀測精度要求對各點進行連續兩次觀測,觀測數據檢驗合格后,用條件觀測平差法求出各沉降觀測點的高程,取平均值作為本次沉降觀測的基數。
因此,除建筑物沉降觀測的首次觀測,控制網的復測以及工作基點穩定性檢測采用往返觀測外,從第二次開始,建筑物沉降觀測可按單程觀測。
4 現場及周邊環境巡查
周邊環境巡視:
建(構)筑物現狀,建(構)筑物有無裂縫,落狀況,有地下室的建筑物須進入地下室察看有無滲水的情況。
地下管線現場:
管線沿線地面開裂、滲水及塌陷情況,查井等附屬設施的開裂以及井內有無積水或積水的深度等情況。道路、地面現場調查地面有無裂縫、地面隆陷等情況。
5 周圍環境監測頻率

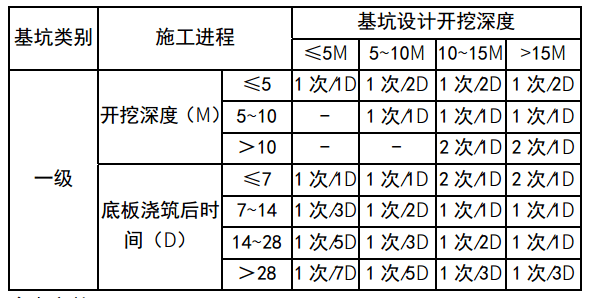

5.1 現場監測的監測頻率
6 數據分析
監測成果報告分為日報、預警快報、周(月)報、總結報告。成果報告中應包括工程概況、施工進度、監測方法、監測時間、監測頻率、使用儀器、依據規范等,列出監測值、累計變形值、變形速率、變形曲線、巡視匯總表等,并根據監測和巡視結果提出結論性意見。
監測成果報告應以直觀的形式(如表格、圖形等)表達出獲取與施工過程有關的監測信息和巡視信息,監測巡視結果一目了然,可讀性強。
版權保護: 本文由 沉降之家 原創,轉載請保留鏈接: http://www.nxkjtj.org.cn/bianxing/56.html
相關文章
- 2018-12-08·基坑變形監測的巡視檢查有哪些內容
- 2018-12-03·基坑變形監測什么時候開始監測最合適?
- 2018-11-01·基坑支護施工以及基坑監測方法
- 2018-10-30·深基坑變形監測技術方法
- 2018-08-20·基坑變形監測點位如何做好保護和恢復工作
