建華花園沉降觀測實例分析
建華花園是一個較大型的高尚住宅小區,位于花園東部的東海灣為高層建筑群,其層數從12層到21層不等,目前正在施工的一組團共有5棟連體建筑。東海灣部分地基是由魚塘回填而成,土質比較松軟,基礎穩定性較差,為確保建筑物施工及使用過程中的安全性,對其進行變形監測就尤為重要。
點位布設
根據現場條件,擬在場地外離施工區較遠且基礎比較穩定的位置設置5個水準基點,其中在距測區200米之外的測區內,布設一組(3個)觀測基準點,測區外圍附近選取2個觀測點,每次觀測時均與位于附近的III等水準點進行聯測,聯測結果作為本次沉降觀測的基本控制。
根據現場情況,決定在實施沉降觀測每幢樓每個明顯轉角處各布設1個沉降觀測點,且在每幢樓內部電梯井周圍也各布設4個沉降觀測點。共計為91個沉降觀測點。為了達到觀測目的,準確反映建筑物的變形情況,各沉降點都有針對性地選定在建筑物有特征性的承重柱上。觀測點利用適用于沉降觀測標志,標志采用Φ30-50mm鋼筋打制,端點做表面磨光處理,用電鉆在選定的位置鉆孔將其插入孔中,使用高強度混凝土塞緊固定。
沉降觀測
建筑物沉降觀測對觀測時間、觀測條件有嚴格的限制條件,特別是首次觀測時必須按時進行,否則得不到準確的原始數據。其他各階段的復測,根據應根據工程進展情況必須定時進行,不得漏測或補測。只有這樣,才能得到準確的沉降數據和規律。本項目沉降觀測采用瑞士進口的leicana2\nak2精密水準儀加光學測微器,水準尺采用高穩定性的3米銦鋼水準尺;根據沉降觀測的觀測周期進行觀測,首次連續觀測兩次,取其平均值作為起始數據,確保準確可靠,主體結構施工每二層觀測一次,建筑裝修和設備安裝階段每二個月觀測一次,建筑物竣工后觀測次數由沉降量決定,直到穩定為止。
沉降觀測數據分析

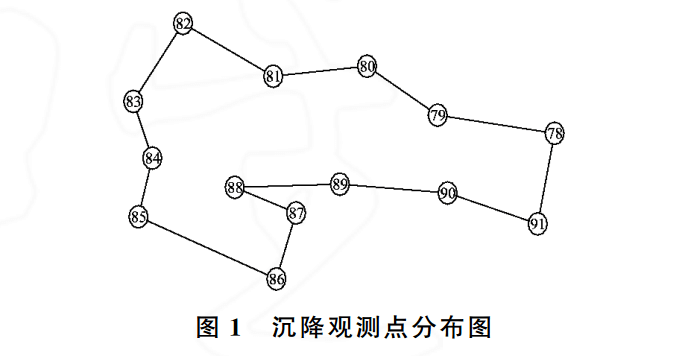

每次對觀測點的觀測都是以工作基點為已知高程點,對各個沉降觀測點進行觀測,經平差計算求出各變形觀測點的高程及每次沉降量,其中選擇一幢建筑物沉降觀測點的數據進行分析。觀測點分布如圖1所示。
1 沉降量、沉降速率及趨勢分析

將觀測數據經過平差處理后,獲得每次觀測的每點的沉降量、累積沉降量與總沉降趨勢、平均沉降速度等。觀測點每期沉降量見圖2、觀測點累積沉降量見圖3。
經統計得知,隨著施工的進行,荷載的不斷增加,累計沉降量也在不斷增加,主體完成后,沉降趨于穩定。觀測數據表明,本工程整個施工階段基礎的下沉量及回彈量的變化與施工順序、地基上的加載大小、施工進度、地下水位情況等密切相關。沉降觀測資料反映施工階段的實際沉降量,難以與設計部門提供的理論預留沉降量相符,其主要原因是理論計算假設條件與上述施工條件變化出入較大,計算無法考慮施工期各種動態的影響因素,另外地質條件復雜。
2 沉降的原因分析
根據沉降觀測的數據分析,發現總體上沉降的前期觀測沉降量數值較大,但是都在安全范圍之內;后面的幾期觀測,數據穩定,沉降量較小,沉降量累積值增大,趨于穩定。這符合建筑物沉降的理論。前期沉降量較小的是施工初期,建筑物荷載較小;中期沉降量較大的原因是由地質條件決定,因為施工區處在珠三角沖積平原,表層土是魚塘回填土;二是隨著施工進展,地基荷載加大。隨著施工緊張,沉降趨于穩定,地基也處于平穩狀態,沉降也趨于穩定,沉降量減小。
版權保護: 本文由 沉降之家 原創,轉載請保留鏈接: http://www.nxkjtj.org.cn/jishu/68.html
- 上一篇:建筑物沉降觀測的實踐方式與體會
- 下一篇:水準尺傾斜對測量精度的影響
相關文章
- 2019-04-12·沉降觀測數據分析如何按步驟進行
- 2019-04-02·建筑物沉降觀測精度提高方法和措施
- 2019-03-14·沉降觀測曲線異常數據分析
- 2019-03-04·講解兩種橋墩沉降觀測方法
- 2019-03-01·五種需要進行建筑物沉降觀測的情況分析
